Démarches administratives panneaux solaires : le guide pas à pas
📅 Tarifs et procédures à jour : T2 2026 (1er avril – 30 juin 2026)
Installer des panneaux solaires, c’est 1 à 3 jours de travaux… et 4 à 6 mois de démarches. C’est cette asymétrie qui, dans la plupart des projets abandonnés, fait reculer les particuliers. Pas le prix, pas la technique : la peur de la paperasse, celle qu’on imagine, celle qu’on ne maîtrise pas, celle qui s’empile entre la mairie, Enedis, le Consuel et EDF OA.
Voici la bonne nouvelle : ce parcours est balisé, prévisible et chronologique. Il y a six étapes, ni plus ni moins. Chacune a son délai, son coût, son interlocuteur. Une fois qu’on a la chronologie en tête, l’angoisse tombe d’un coup.
Ce guide décrit le vrai parcours administratif d’un projet solaire en France en 2026 : avec les délais réels constatés, les coûts à jour, les pièges qui retardent les projets et les cas particuliers (zones ABF, PLU restrictifs, copropriété, plug & play). À la fin, vous saurez exactement ce qui vous attend, dans quel ordre, et combien ça va vous coûter en frais administratifs hors installation.
Combien de temps dure un projet solaire en 2026 ?
Le délai moyen entre la signature du devis et la mise en service réelle est de 4 à 6 mois en cas standard, et de 6 à 8 mois en zone protégée (Architectes des Bâtiments de France, secteur sauvegardé, site classé). Les deux principaux postes de délai sont l’instruction mairie (1 à 3 mois selon la zone) et le raccordement Enedis (2 à 6 semaines pour la proposition technique et financière, parfois plus en zone rurale ou en cas de modification du compteur).
💡 Le saviez-vous ? Un projet bien coordonné lance plusieurs étapes en parallèle. Pendant que la mairie instruit votre déclaration préalable, la commande de matériel est passée et le dossier Enedis est préparé. Chez GAYA, nous coordonnons ces étapes pour que le délai total reste le plus court possible — généralement autour de 4 mois, contre 6 mois quand chaque étape s’enchaîne séquentiellement.
Étape 0 — L’étude de faisabilité : le socle de tout le projet
L’étude de faisabilité n’est pas une démarche administrative au sens strict, mais c’est elle qui conditionne toutes les autres. Sans étude technique sérieuse, votre déclaration préalable sera incomplète, votre dossier Enedis bancal, votre dimensionnement aléatoire, et votre rentabilité approximative. C’est le socle.
Pourquoi l’étude technique conditionne toutes les démarches
Tous les documents administratifs que vous allez déposer dans les semaines suivantes (Cerfa de DP, schéma unifilaire pour Enedis, attestation Consuel) reposent sur les chiffres et plans de l’étude initiale. Un projet sous-dimensionné ou mal calepiné peut entraîner un refus de mairie, une PTF Enedis surcoûteuse, ou pire, une non-conformité Consuel.
Ce que contient une bonne étude
Une étude de faisabilité photovoltaïque rigoureuse comporte au minimum :
- Analyse de la toiture : orientation, inclinaison, surface utile, état de la couverture.
- Étude d’ombrage : masques solaires (cheminée, arbres, bâtiment voisin) sur 24h et 12 mois, avec logiciel de simulation.
- Calepinage : positionnement précis de chaque panneau pour optimiser la production.
- Dimensionnement : choix de la puissance optimale en fonction de votre consommation réelle (relevés Linky 12 mois).
- Simulation de production : kWh annuels estimés, taux d’autoconsommation projeté.
- Schéma électrique unifilaire : indispensable pour Enedis.
- Étude de rentabilité : retour sur investissement, économies cumulées sur 25 ans.
Étude gratuite ou payante : comment ça fonctionne
Dans l’écosystème solaire résidentiel français, l’étude de faisabilité est généralement gratuite et non engageante, intégrée dans la phase commerciale du devis. C’est le cas chez GAYA Solutions Solaires : notre étude inclut l’analyse de votre toiture, le calepinage, la simulation de production et de rentabilité, sans frais ni engagement de votre part. C’est sur la base de cette étude — précise et personnalisée à votre maison — que l’ensemble des démarches administratives sont ensuite construites.
Bon à savoir : si un installateur vous propose une étude payante (200-500 €) en gage de « sérieux », vérifiez bien qu’elle est déduite du devis final. Certaines structures vendent l’étude comme un produit séparé, ce qui n’est pas le standard du marché en 2026.
Étape 1 — La déclaration préalable de travaux en mairie
C’est l’étape qui inquiète le plus les particuliers, et celle qu’il est le plus utile de bien comprendre. Voici les règles 2026.
Sinon, Gaya peut le faire pour vous.
Pourquoi la déclaration est obligatoire (et dans quels cas elle ne l’est pas)
Toute installation de panneaux solaires modifiant l’aspect extérieur de votre maison est soumise à déclaration préalable de travaux (DP). C’est l’article R421-17 du Code de l’urbanisme qui fonde cette obligation.
Les rares cas de dispense :

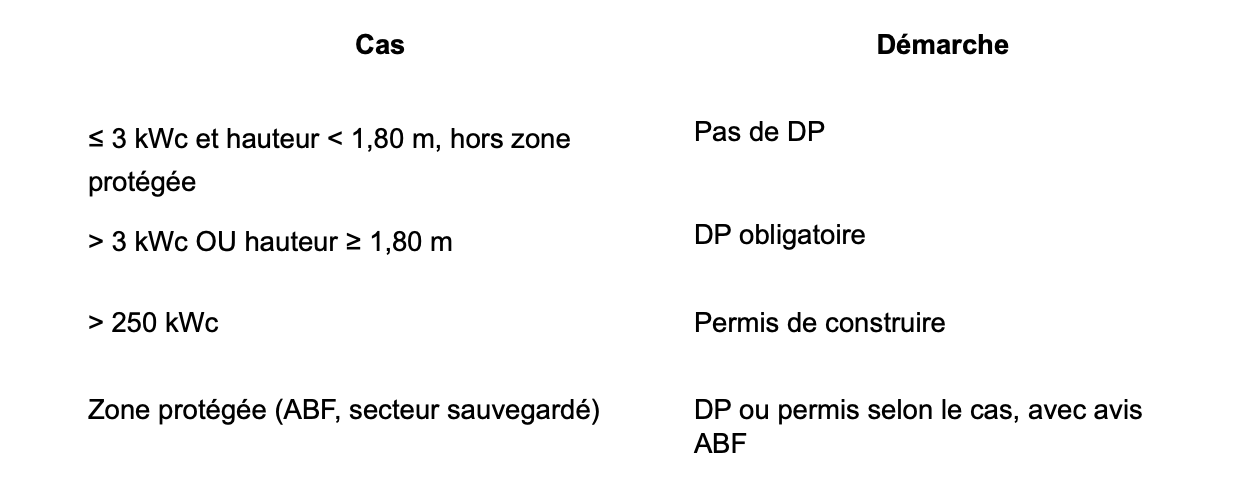

- Panneaux au sol, ≤ 3 kWc, < 1,80 m de hauteur, hors zone protégée → pas de DP.
- Bâtiments classés ou inscrits → c’est plus complexe : permis de construire ou autorisation spéciale, jamais simple DP.
- Maison en construction : les panneaux sont intégrés au permis de construire initial, pas de DP séparée.
Dans 95 % des cas résidentiels (panneaux en surimposition sur toiture existante), la DP est obligatoire.
Le formulaire Cerfa n°13703 : comment le remplir
Le formulaire à remplir est le Cerfa n°13703*07 (« Déclaration préalable pour une maison individuelle et/ou ses annexes »), téléchargeable gratuitement sur service-public.fr ou disponible en mairie.
Le formulaire est déposable en ligne (de plus en plus de mairies l’acceptent via les guichets numériques d’urbanisme — GNAU), par courrier recommandé ou en main propre au service urbanisme.
Les pièces à fournir : la liste complète
Un dossier DP recevable comporte 6 à 8 pièces obligatoires :
- Cerfa n°13703*07 rempli et signé.
- Plan de situation (DP1) : localisation du terrain dans la commune. Capture de cadastre.gouv.fr ou IGN suffit.
- Plan de masse (DP2) : vue de dessus à l’échelle, avec emplacement des panneaux sur le toit.
- Plan en coupe (DP3) : si modification du profil du terrain. Souvent non nécessaire pour une simple pose en toiture.
- Plan des façades et toitures (DP4) : avant et après installation.
- Document graphique d’insertion paysagère (DP6) : photomontage montrant le rendu final.
- Photographie de l’environnement proche (DP7) : depuis la voie publique.
- Photographie de l’environnement lointain (DP8) : depuis un point plus éloigné.
La constitution de ce dossier est l’étape qui bloque le plus les particuliers qui se lancent seuls : produire un photomontage propre, un plan de masse à l’échelle ou un schéma d’insertion paysagère demande des compétences techniques et des logiciels spécialisés. C’est pourquoi, chez GAYA, notre équipe prépare l’intégralité du dossier DP — Cerfa, plans, visuels, insertion paysagère — avant de le transmettre à la mairie au nom du client.
Délai d’instruction : 1 mois (ou 2-3 mois en zone ABF)
Le délai d’instruction réglementaire est de 1 mois à compter du dépôt du dossier complet. Si le dossier est incomplet, la mairie a 1 mois pour vous demander les pièces manquantes ; le délai redémarre à zéro à réception.
En zone ABF (Architectes des Bâtiments de France) ou en secteur sauvegardé, le délai passe à 2 mois minimum, parfois 3 mois. La mairie consulte l’ABF qui a 1 à 2 mois pour rendre son avis.
La mairie peut-elle refuser ? Les motifs légaux de refus
Oui, mais les motifs valables sont limités par la loi :
- Non-conformité au PLU (plan local d’urbanisme) : couleur des matériaux, type de couverture autorisée, hauteur, etc.
- Atteinte au caractère architectural en zone protégée (avis ABF défavorable).
- Non-respect des règles de sécurité ou de salubrité.
- Servitudes d’utilité publique affectant la parcelle.
Une mairie ne peut pas refuser au motif que « le maire n’aime pas l’aspect des panneaux » ou que « ça gêne les voisins ». Les motifs subjectifs sont juridiquement contestables.
À lire aussi : Panneaux solaires et voisinage : droits et litiges
Refus ou silence : quelle différence et que faire ?
Deux scénarios possibles à l’issue du délai :
- Décision expresse (positive ou négative) : la mairie vous notifie sa décision par courrier ou via le portail GNAU.
- Silence : si la mairie ne répond pas dans le délai (1 mois standard, 2 mois en ABF), vous bénéficiez d’une autorisation tacite. Vous pouvez démarrer les travaux, mais nous recommandons fortement de demander un certificat de non-opposition à la mairie, document écrit qui sécurise juridiquement votre installation.
En cas de refus, vous disposez de 2 mois pour déposer un recours gracieux (auprès du maire) ou un recours contentieux (tribunal administratif).
🏛️ Zone ABF — spécificités Alsace
En Alsace, de nombreuses communes sont en secteur protégé : centre historique de Colmar, Riquewihr, Kaysersberg, Eguisheim, quartiers anciens de Strasbourg et de Mulhouse. Si votre projet se situe dans un périmètre de 500 m autour d’un monument historique, l’avis de l’Architecte des Bâtiments de France est obligatoire. Le délai passe à 2-3 mois, et des prescriptions esthétiques peuvent s’imposer : panneaux full black obligatoires, intégration au bâti plutôt que surimposition, parfois interdiction sur les pans visibles depuis la voie publique. Mieux vaut le savoir avant de signer un devis.
À lire aussi : Panneau solaire et Bâtiment de France (ABF) : le guide
Étape 2 — La demande de raccordement Enedis
Une fois la DP acceptée, vous pouvez déposer la demande de raccordement auprès d’Enedis. Cette étape est moins connue que la DP mairie, mais elle est tout aussi critique : c’est la date de Demande Complète de Raccordement (DCR) qui fige le tarif de rachat applicable à votre contrat EDF OA pour 20 ans.

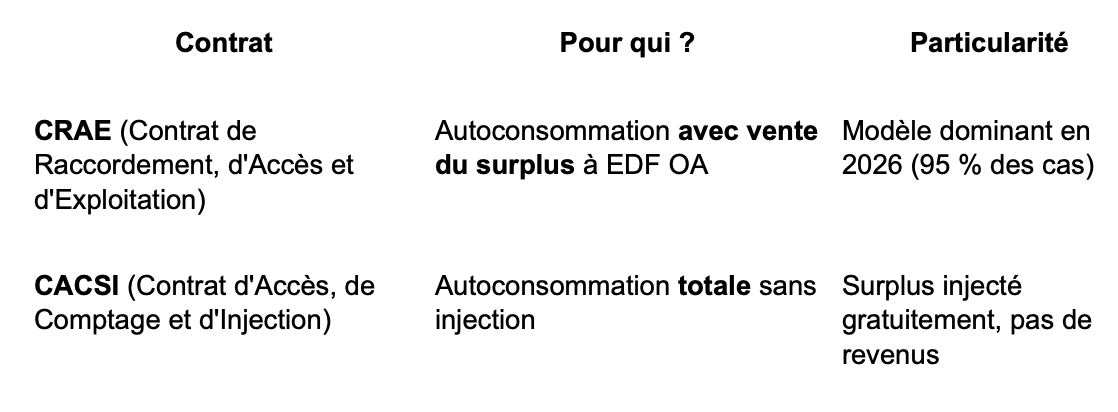

CRAE ou CACSI : quel contrat selon votre projet
Deux types de contrats existent côté Enedis selon votre choix d’autoconsommation :
En clair : la quasi-totalité des particuliers signent un CRAE pour bénéficier du tarif de rachat EDF OA à 0,04 €/kWh. Le CACSI ne se justifie que dans des cas très spécifiques (très petite puissance, forte autoconsommation continue).
Comment déposer votre demande sur Enedis Connect
La demande se fait sur le portail dédié Enedis : connect-racco.enedis.fr
Enedis vous adresse ensuite, dans un délai de 2 à 6 semaines, une PTF (Proposition Technique et Financière) : c’est le devis officiel du raccordement, à signer pour valider la suite.
Le devis Enedis : la Proposition Technique et Financière (PTF)
La PTF détaille les travaux nécessaires côté Enedis (généralement minimes en autoconsommation avec compteur Linky existant) et leur coût.
Délai : 2 à 6 semaines (variable selon les régions)
Le délai entre dépôt de la demande complète et réception de la PTF varie de 2 à 6 semaines selon la charge des agences régionales Enedis. Comptez 6-8 semaines complémentaires entre signature de la PTF et raccordement effectif sur site.
En pratique, la demande est presque toujours déposée par l’installateur en tant que mandataire. Chez GAYA, nous préparons le dossier complet — schéma unifilaire, attestation décennale, mandat — et le déposons sur Enedis Connect dès que la DP est acceptée. Le client n’a qu’à signer le mandat de représentation.
⚠️ Attention — séquençage La demande de raccordement doit être déposée AVANT les travaux d’installation. C’est la date de la Demande Complète de Raccordement (DCR) qui fige le tarif de rachat applicable pour 20 ans. Si vous attendez après la pose, vous risquez de basculer dans le trimestre tarifaire suivant et de perdre quelques centièmes d’euros par kWh — soit plusieurs centaines d’euros sur 20 ans.
Sinon, Gaya peut le faire pour vous.
Étape 3 — L’installation proprement dite
C’est le moment le plus court mais le plus visible du projet. Tout ce qui précède (étude, DP, Enedis) converge vers ces 1 à 3 jours de chantier.

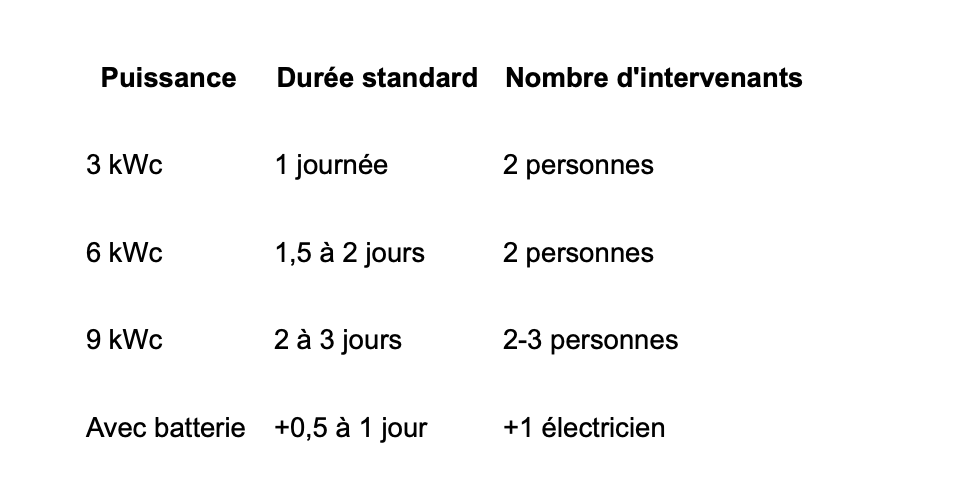

Combien de temps dure la pose ? (1 à 3 jours)
Données indicatives, la durée varie selon la complexité de la toiture (tuile mécanique vs tuile canal vs ardoise), l’accessibilité (étage simple vs maison à plusieurs niveaux), et la météo (pas de pose sous pluie battante ou neige).
Ce qui se passe le jour J
Une journée type d’installation 6 kWc :
- Arrivée de l’équipe, sécurisation du chantier (échafaudage si nécessaire, EPI).
- Pose des rails de fixation sur la toiture (crochets adaptés au type de couverture).
- Pose des panneaux sur les rails, serrage, mise à la terre.
- Câblage entre les panneaux (DC), passage des câbles dans la maison.
- Pose et raccordement de l’onduleur, intégration au tableau électrique.
- Tests, paramétrage de l’onduleur, configuration du monitoring, formation client.
Les points de contrôle qualité à vérifier
À la livraison, vérifiez avec l’installateur :
✅ Numéros de série des panneaux et onduleur conformes au devis.
✅ Étanchéité de la toiture autour des fixations (pas de bâche, pas d’urgence).
✅ Câbles solaires correctement protégés (gaines IP67 si extérieurs).
✅ Tableau électrique propre, étiqueté, avec disjoncteur dédié et protection foudre.
✅ Monitoring fonctionnel sur application mobile.
✅ Documentation remise : notice onduleur, attestations, garanties.
L’installation est le moment le plus concret de votre projet. Chez GAYA, les travaux de pose sont réalisés par MAYA Électricité, l’entité dédiée à l’installation et aux travaux du groupe. Les équipes MAYA sont formées aux spécificités de chaque type de toiture (tuile, ardoise, bac acier, toit plat) et certifiées pour intervenir sur l’ensemble de la chaîne : fixation des panneaux, câblage solaire, raccordement au tableau électrique, paramétrage de l’onduleur.
Et si votre toiture nécessite des adaptations ?
Si l’étude de faisabilité a révélé un point à régler côté toiture (tuiles vétustes à remplacer, charpente à renforcer, étanchéité à reprendre), ces travaux sont à réaliser avant la pose. Ils peuvent être chiffrés à part ou intégrés au devis principal selon votre installateur.
Étape 4 — L’attestation de conformité Consuel
Une fois la pose terminée, votre installation doit être certifiée conforme par un organisme indépendant : le Consuel (Comité National pour la Sécurité des Usagers de l’Électricité). Sans cette attestation, Enedis refuse la mise en service.
Qu’est-ce que le Consuel et pourquoi est-il obligatoire ?
Le Consuel est l’organisme désigné par l’État pour vérifier la conformité électrique de toute nouvelle installation raccordée au réseau public, en application de l’article D342-19 du Code de l’énergie.
Pour une installation de production photovoltaïque résidentielle (puissance ≤ 36 kVA), c’est l’attestation Consuel jaune (formulaire « attestation de conformité des installations de production ») qui s’applique.
Qui dépose la demande : vous ou l’installateur ?
En théorie, le maître d’ouvrage (vous) est responsable du dépôt. En pratique, c’est presque toujours l’installateur qui prépare le formulaire et le transmet, parce qu’il dispose des références techniques nécessaires (numéros de matériel, schémas, paramètres de protection).
C’est le cas chez MAYA Électricité : l’équipe qui a posé les panneaux remplit l’attestation de conformité et la transmet au Consuel. Si une visite est programmée, un technicien MAYA est présent sur site pour répondre aux questions de l’inspecteur.
La visite de conformité : comment ça se passe
Le Consuel statue selon deux modalités :
- Sans visite (cas majoritaire) : examen documentaire de l’attestation et des pièces fournies. Délai ~20 jours.
- Avec visite physique (cas aléatoire ou ciblé sur certains profils d’installations) : un inspecteur Consuel se déplace pour vérifier physiquement l’installation. Il vérifie le tableau, les protections, la mise à la terre, le câblage, l’étiquetage.
L’attestation est délivrée sous format papier ou électronique (PDF horodaté) et doit être transmise à Enedis pour déclencher la mise en service.
Non-conformité et contre-visite : le coût et la procédure
Si l’installation est jugée non conforme, vous recevez un rapport listant les points à corriger. L’installateur intervient pour corriger, puis une contre-visite est programmée.
Les non-conformités les plus fréquentes : mise à la terre incorrecte, absence de protection foudre, étiquetage manquant sur le tableau, incompatibilité entre puissance déclarée et matériel installé.
Étape 5 — La mise en service
Vous y êtes presque. Une fois l’attestation Consuel transmise à Enedis, votre installation peut être officiellement activée.
Enedis active votre installation : ce qui se passe
À réception de l’attestation Consuel, Enedis programme la mise en service sous 48 heures. Concrètement, deux scénarios :
- Avec compteur Linky, la mise en service est télérelevée : Enedis active à distance la fonction « production » de votre compteur. Aucun déplacement nécessaire.
- Sans Linky (rare en 2026), un technicien Enedis se déplace pour reconfigurer le compteur ou en installer un nouveau.
À partir de cet instant, votre compteur enregistre deux index distincts : la consommation que vous tirez du réseau, et la production que vous y injectez (le surplus).
Le compteur Linky : obligatoire ou pas ?
Oui, dans les faits, Linky est devenu indispensable pour toute nouvelle installation en autoconsommation avec vente de surplus en 2026. C’est la seule technologie capable de gérer simultanément la consommation et l’injection avec deux index séparés. Plus de 95 % des foyers français disposent désormais d’un Linky ; les installations rares sans Linky doivent prévoir un changement de compteur (gratuit, intégré à la PTF Enedis si nécessaire).
Délai : 48 heures après Consuel validé
Le délai officiel est de 48 heures ouvrées entre réception du Consuel par Enedis et mise en service effective. En pratique, comptez 48-72h en moyenne.
Le premier index d’injection : votre production démarre officiellement
À partir de la date de mise en service notifiée par Enedis, votre installation produit officiellement : les kWh autoconsommés baissent votre facture, les kWh injectés sont comptabilisés pour le futur contrat EDF OA.
🚫 Important — avant la mise en service Il est interdit d’injecter de l’électricité sur le réseau public avant la mise en service officielle par Enedis. Même si vos panneaux sont posés, l’onduleur connecté et la production techniquement possible, l’installateur doit maintenir l’onduleur désactivé jusqu’à la mise en service. Les kWh injectés avant cette date ne sont ni comptabilisés ni rémunérés, et l’injection sauvage est juridiquement assimilée à un branchement irrégulier.
Découvrir La Planche Gaya : votre installation précâblée et assemblée, prête à raccorder chez vous.
Étape 6 — Le contrat EDF OA et la prime à l’autoconsommation
Dernière étape administrative : la souscription du contrat d’Obligation d’Achat (OA) auprès d’EDF, qui rachète votre surplus pendant 20 ans à prix garanti.
Chez GAYA, nous accompagnons nos clients dans cette démarche en ligne — inscription sur le portail, saisie des informations d’installation, vérification des données — pour s’assurer que le contrat est activé sans délai et que la prime à l’autoconsommation est bien déclenchée.
Contrat 20 ans : ce que ça implique concrètement
Le contrat EDF OA vous engage et engage EDF pour 20 ans, à un tarif garanti dès la date de la DCR (Demande Complète de Raccordement) — c’est pourquoi cette date est si importante. Pendant 20 ans, EDF rachète tout votre surplus au tarif fixé initialement, indépendamment des évolutions futures du marché de l’électricité.
À l’issue des 20 ans, le contrat ne se prolonge pas automatiquement ; il faudra renégocier ou basculer vers un autre acheteur (les marchés de l’électricité directe entre producteurs et consommateurs se développent rapidement).
Quand et comment est versée la prime à l’autoconsommation ?
La prime à l’autoconsommation est versée par EDF OA en une seule fois, au moment du premier relevé annuel suivant la mise en service. Concrètement :
La prime est versée par virement sur votre compte bancaire, au RIB transmis lors de la souscription. Elle n’est pas imposable et n’est pas à déclarer comme revenu.
Au T2 2026, le tarif de rachat du surplus pour les installations en autoconsommation ≤ 9 kWc est de 0,04 €/kWh, garanti 20 ans. Ce tarif est révisé trimestriellement par décret de la Commission de Régulation de l’Énergie (CRE) pour les nouveaux contrats (les contrats en cours conservent leur tarif initial pendant toute leur durée).
Les cas particuliers qui changent la donne
Tous les projets ne suivent pas le parcours standard. Voici les situations spécifiques qui modifient — parfois lourdement — la procédure.
Zone ABF et bâtiments de France : la procédure renforcée
En secteur des Architectes des Bâtiments de France (rayon de 500 m autour d’un monument historique), le projet est soumis à l’avis de l’ABF. Conséquences :
- Délai d’instruction : 2 à 3 mois au lieu de 1.
- Prescriptions esthétiques fréquentes : panneaux full black, intégration au bâti, parfois interdiction sur certains pans visibles depuis la voie publique.
- Possibilité de refus pur et simple si le projet est jugé incompatible avec la valeur patrimoniale du site.
En Alsace, les communes les plus concernées sont Colmar, Strasbourg (Grande-Île), Mulhouse Vieille Ville, Riquewihr, Kaysersberg, Eguisheim, Ribeauvillé, Obernai, Sélestat. Vérifiez votre situation auprès du service urbanisme de votre commune avant tout engagement.
PLU restrictif : quand le solaire est contraint ou interdit
Certains plans locaux d’urbanisme (PLU) comportent des dispositions restrictives sur le photovoltaïque : couleur imposée des matériaux de toiture, obligation d’intégration au bâti, interdiction sur certaines orientations. La loi APER de mars 2023 a néanmoins limité la capacité des PLU à interdire purement et simplement le solaire en toiture.
En cas de PLU restrictif, deux options : modifier le projet pour rentrer dans les contraintes (panneaux full black, IAB), ou contester via recours.
Panneaux solaires au sol (jardin, terrain) : les règles spécifiques
Pour une installation au sol (jardin, ombrière, terrain attenant), la règle est différente :
Kit plug & play : quelles démarches en 2026 ?
Les kits plug & play (panneaux à brancher sur une prise classique, ≤ 800 W typiquement) connaissent un essor en 2026. Règles administratives :
- Si pose au sol < 1,80 m et puissance ≤ 3 kWc, hors zone protégée : pas de DP.
- En revanche, déclaration Enedis obligatoire (CACSI, gratuite) dans tous les cas dès qu’il y a injection sur le réseau.
- Pas de prime à l’autoconsommation (réservée aux installations posées par professionnel RGE).
- Pas de TVA réduite (réservée aux installations professionnelles).
Maison en construction (RE2020) : intégration au permis de construire
Si vos panneaux sont posés dans le cadre d’une construction neuve, ils sont intégrés au permis de construire initial. Pas de DP séparée à déposer après coup. La loi APER impose désormais l’installation de PV ou de toitures végétalisées sur les bâtiments neufs ≥ 500 m² — pour le résidentiel, l’obligation est étendue mais reste proportionnée.
Copropriété : quelles autorisations supplémentaires ?
En copropriété, l’installation de panneaux solaires sur les parties communes (toiture) nécessite :
- Vote en assemblée générale à la majorité simple (article 25 de la loi du 10 juillet 1965, depuis l’évolution de la loi Climat et Résilience).
- Présentation d’un projet technique chiffré.
- Modification éventuelle du règlement de copropriété si l’installation impacte l’aspect extérieur.
Le délai administratif s’allonge mécaniquement (cycle des AG, négociation collective). Comptez 6 à 12 mois supplémentaires en moyenne.
Assurance, voisinage et obligations post-installation
L’aboutissement administratif n’est pas la fin de vos obligations. Voici ce qui reste à gérer après mise en service.
Prévenir son assureur : ce que vous devez déclarer
Vous devez déclarer votre installation à votre assureur habitation. Déclaration écrite (courrier recommandé ou e-mail), accompagnée des informations techniques principales (puissance, date de mise en service, valeur déclarée).
Vérifiez les couvertures :
- Multirisque habitation : incendie, tempête, grêle, foudre, vol — vos panneaux doivent être inclus dans la valeur du bien.
- Responsabilité civile : indispensable, vous êtes désormais producteur d’électricité injectant sur le réseau, votre responsabilité peut être engagée.
- Bris de matériel : pas toujours inclus de base, à vérifier.
La surprime est généralement modeste (0 à 50 €/an), mais l’absence de déclaration peut entraîner une déchéance de garantie en cas de sinistre.
Garantie décennale de l’installateur : vérifiez-la AVANT de signer
Tout installateur photovoltaïque doit disposer d’une assurance décennale couvrant ses travaux pendant 10 ans. Demandez l’attestation décennale en cours de validité AVANT signature du devis. Les points à vérifier :
- Validité de la période (date de début, date de fin).
- Activité couverte : « pose de panneaux photovoltaïques » expressément mentionnée.
- Plafonds de garantie cohérents avec le coût de votre installation.
- Coordonnées de l’assureur vérifiables.
Un installateur qui rechigne à fournir cette attestation est un signal d’alerte majeur.
Panneaux solaires et voisinage : reflets, vis-à-vis, litiges
Les litiges de voisinage liés au PV sont rares mais existent. Les motifs invoqués :
- Reflets gênants : juridiquement, il faut prouver un trouble anormal de voisinage. Les panneaux modernes en verre antireflet limitent fortement ce risque.
- Atteinte à la vue : difficilement recevable si l’installation respecte le PLU.
- Modification de l’aspect du quartier : recevable uniquement en zone ABF où l’avis a été défavorable mais le projet réalisé.
Dans la quasi-totalité des cas, un projet conforme à la DP acceptée est juridiquement protégé. En savoir plus
Vendre sa maison avec des panneaux : transfert du contrat EDF OA
Le contrat EDF OA est transférable au nouvel acquéreur lors de la vente du bien. Démarche :
- Informer EDF OA de la vente (formulaire en ligne sur edf-oa.fr).
- Fournir les coordonnées du nouvel occupant.
- Le nouveau propriétaire signe un avenant et reprend le contrat aux mêmes conditions, pour la durée résiduelle.
La prime à l’autoconsommation déjà versée reste acquise au vendeur ; les revenus futurs deviennent ceux de l’acheteur. Argument de vente solide, qui rassure les acquéreurs et valorise le bien.
Les 7 erreurs qui retardent ou bloquent un projet solaire
Sept pièges récurrents observés sur les forums et témoignages clients en 2026.
Erreur n°1 — Commencer les travaux avant l’accord de la mairie
Le piège : sous prétexte que « ce n’est qu’une formalité », démarrer la pose pendant l’instruction de la DP.
La conséquence : si la mairie refuse, vous êtes en infraction d’urbanisme. Mise en demeure, voire obligation de démontage à vos frais.
La règle : attendre l’accord écrit ou le délai d’instruction écoulé (autorisation tacite), avant tout démarrage.
Erreur n°2 — Oublier de vérifier le PLU et la zone ABF
Le piège : signer un devis pour panneaux en surimposition standard, sans vérifier que votre maison est en zone ABF qui exige une intégration au bâti.
La conséquence : refus de la mairie, projet à reprendre intégralement, perte de plusieurs mois.
La règle : consulter le PLU et le périmètre ABF en mairie AVANT de signer.
Erreur n°3 — Déposer le raccordement Enedis après l’installation
Le piège : faire poser les panneaux puis solliciter Enedis ensuite, en pensant gagner du temps.
La conséquence : si vous franchissez un trimestre fiscal entre-temps, changement du tarif de rachat EDF OA — perte potentielle de plusieurs centaines d’euros sur 20 ans.
La règle : déposer la DCR Enedis dès que la DP est acceptée, AVANT le démarrage des travaux.
Erreur n°4 — Choisir un installateur non RGE (= pas d’aides)
Le piège : un installateur 20 % moins cher mais sans certification RGE QualiPV.
La conséquence : perte de la prime à l’autoconsommation (240 à 720 €), perte de la TVA 5,5 % (1 500 à 2 500 €), impossibilité de souscrire un contrat EDF OA.
La règle : vérifier le numéro RGE QualiPV sur france-renov.gouv.fr avant signature. Pas de RGE valide, pas de devis.
Erreur n°5 — Ne pas déclarer son installation à Enedis (même en autoconso)
Le piège : penser qu’en autoconsommation totale, on n’a aucune démarche Enedis à faire.
La conséquence : injection sauvage non comptabilisée, branchement irrégulier, risque sécurité.
La règle : même en autoconsommation totale (sans vente de surplus), une déclaration CACSI gratuite auprès d’Enedis reste obligatoire dès qu’il y a injection possible sur le réseau.
Erreur n°6 — Oublier l’assurance habitation
Le piège : penser que les panneaux sont automatiquement couverts par la police habitation existante.
La conséquence : en cas de sinistre (foudre, tempête, vol), refus de prise en charge pour absence de déclaration.
La règle : déclaration écrite à l’assureur dans les semaines qui suivent la mise en service.
Erreur n°7 — Ne pas vérifier l’attestation décennale de l’installateur
Le piège : signer un devis sans demander l’attestation décennale.
La conséquence : si l’entreprise dépose le bilan dans les 10 ans, vous perdez votre garantie sur les défauts d’étanchéité, de pose ou de production.
La règle : exiger l’attestation décennale en cours de validité, vérifiable auprès de l’assureur.
🛡️ Le conseil GAYA : La quasi-totalité de ces erreurs sont évitées lorsqu’un professionnel expérimenté coordonne le projet. C’est l’un des rôles fondamentaux d’un bureau d’étude : s’assurer que chaque étape est faite dans le bon ordre, au bon moment, avec les bons documents, et dans les délais qui sécurisent les meilleures conditions tarifaires.
Gaya s’occupe de tout : confiez-nous tout l’administratif pour une installation solaire sereine.
FAQ — Vos questions sur les démarches panneaux solaires
Faut-il une autorisation de la mairie pour installer des panneaux solaires ?
Oui, dans la quasi-totalité des cas résidentiels. Une déclaration préalable de travaux (DP) doit être déposée en mairie avant tout démarrage. Le délai d’instruction est de 1 mois en zone standard, 2 à 3 mois en secteur protégé (Architectes des Bâtiments de France). Seules quelques rares situations dispensent de DP : panneaux au sol ≤ 3 kWc et < 1,80 m hors zone protégée, ou installation intégrée à un permis de construire en cours.
Peut-on installer des panneaux solaires sans déclaration ?
Non, pas dans la majorité des cas. Toute modification de l’aspect extérieur d’une maison (pose de panneaux en toiture) est soumise à déclaration préalable. Les exceptions concernent uniquement les kits plug & play au sol ≤ 3 kWc et < 1,80 m de hauteur hors zone protégée. Installer sans déclaration vous expose à une mise en demeure de régularisation, voire de démontage, et à une amende.
Combien de temps prennent les démarches pour des panneaux solaires ?
Comptez 4 à 6 mois entre la signature du devis et la mise en service effective dans un cas standard. Ce délai monte à 6 à 8 mois en zone ABF (Architectes des Bâtiments de France). Les principales étapes : étude (1-2 semaines), DP mairie (1 mois), raccordement Enedis (2-6 semaines pour la PTF), installation (1-3 jours), Consuel (~20 jours), mise en service Enedis (48h post-Consuel), contrat EDF OA (2-4 semaines).
La mairie peut-elle refuser une installation de panneaux solaires ?
Oui, mais uniquement pour des motifs légalement encadrés : non-conformité au PLU, atteinte au caractère architectural en zone protégée (avis ABF défavorable), non-respect des règles de sécurité, servitudes d’utilité publique. Les motifs subjectifs (« ça ne plaît pas au maire ») ne sont pas valables. En cas de refus, vous disposez de 2 mois pour déposer un recours gracieux ou contentieux.
Que se passe-t-il si j’installe des panneaux sans déclaration préalable ?
Vous êtes en infraction d’urbanisme. Conséquences possibles : mise en demeure de régularisation par dépôt rétroactif d’une DP, ou de démontage à vos frais. Une amende pénale est également prévue par le Code de l’urbanisme. En cas de revente du bien, l’absence de DP peut bloquer la transaction ou entraîner une décote significative. Mieux vaut régulariser rapidement.
Qu’est-ce que le Consuel ?
Le Consuel (Comité National pour la Sécurité des Usagers de l’Électricité) délivre l’attestation de conformité électrique obligatoire pour la mise en service de toute nouvelle installation raccordée au réseau. En cas de non-conformité, une contre-visite est prévue. Cette attestation est indispensable : sans elle, Enedis refuse la mise en service.
L’installateur peut-il s’occuper de toutes les démarches à ma place ?
Oui, et c’est même fortement recommandé. Un installateur sérieux ou un bureau d’étude peut prendre en charge la totalité du parcours administratif : constitution du dossier de déclaration préalable, demande de raccordement Enedis (en mandat), démarche Consuel, accompagnement à la souscription du contrat EDF OA. Le particulier signe le mandat de représentation et reste informé à chaque étape, sans avoir à s’occuper des aspects techniques.
Faut-il un permis de construire pour des panneaux solaires ?
Dans la quasi-totalité des cas résidentiels (panneaux en toiture, < 250 kWc), non : la déclaration préalable suffit. Un permis de construire n’est requis que pour les très grandes installations (> 250 kWc, exceptionnel chez un particulier), pour certaines installations au sol importantes, ou en cas de modification structurelle majeure du bâti (création de nouvelles surfaces, transformation de la toiture).
Quelles sont les démarches pour un kit solaire plug & play ?
Pour un kit plug & play au sol < 1,80 m et puissance ≤ 3 kWc, hors zone protégée : aucune DP nécessaire. En revanche, vous devez obligatoirement déclarer l’installation à Enedis (formulaire CACSI gratuit) dès qu’il y a injection possible sur le réseau. Attention : un kit plug & play ne donne droit ni à la prime à l’autoconsommation, ni à la TVA réduite à 5,5 %, ni au tarif de rachat EDF OA, ces aides étant réservées aux installations professionnelles RGE.
Comment fonctionne le contrat EDF OA ?
Le contrat EDF OA (Obligation d’Achat) engage EDF à racheter votre surplus d’électricité pendant 20 ans à un tarif garanti. Au T2 2026, ce tarif est de 0,04 €/kWh pour les installations ≤ 9 kWc. La souscription se fait en ligne sur edf-oa.fr après obtention de l’attestation Consuel. Le contrat déclenche également le versement de la prime à l’autoconsommation, versée en une fois lors du premier relevé annuel.
Mes panneaux solaires sont-ils couverts par mon assurance habitation ?
Pas automatiquement. Vous devez déclarer votre installation à votre assureur habitation dans les semaines qui suivent la mise en service. Vérifiez que la multirisque couvre incendie, tempête, grêle, foudre et vol, et que la responsabilité civile vous protège en tant que producteur d’électricité injectant sur le réseau. La surprime est généralement modeste, mais l’absence de déclaration peut entraîner une déchéance de garantie en cas de sinistre.
Que faire si mon voisin conteste mon installation ?
Si votre installation est conforme à la déclaration préalable acceptée et au PLU, vous êtes juridiquement protégé. Les motifs de contestation recevables sont limités : trouble anormal de voisinage (reflets prouvés et caractérisés), atteinte à un site classé, non-conformité avérée. En cas de plainte amiable, privilégier le dialogue. En cas de recours contentieux, fournir au tribunal la DP acceptée et les attestations de conformité suffit généralement à valider votre installation.
Conclusion : 6 étapes, 4-6 mois, et un seul interlocuteur si vous le choisissez
Vous avez maintenant la carte complète du parcours administratif d’un projet solaire en France en 2026 : six étapes, quatre à six mois et une chronologie bien établie. Ce qui paraissait opaque vu de l’extérieur est en réalité un chemin balisé, que des milliers de particuliers parcourent chaque année sans encombre.
La bonne décision stratégique est moins de maîtriser personnellement chaque étape que de choisir le bon partenaire qui les coordonne pour vous. C’est précisément le rôle d’un bureau d’étude photovoltaïque accompagné d’une entité travaux : un seul interlocuteur, une chaîne de responsabilités unique, zéro paperasse à gérer.
☀️ Votre projet solaire avec GAYA Solutions Solaires
Chez GAYA Solutions Solaires, bureau d’étude photovoltaïque basé en Alsace, nous prenons en charge l’intégralité de votre projet solaire :
- Étude de faisabilité gratuite : analyse de votre toiture, simulation de production et de rentabilité.
- Dimensionnement sur mesure : calepinage panneau par panneau, choix du matériel adapté à votre maison.
- Démarches administratives complètes : déclaration préalable en mairie, demande de raccordement Enedis, dossier Consuel, contrat EDF OA et prime à l’autoconsommation.
- Installation par MAYA Électricité, notre entité travaux : équipes formées, certifiées, intervenant sur l’ensemble de l’Alsace et au-delà.
- Suivi post-installation : monitoring de production, accompagnement au premier relevé EDF OA.
Un seul interlocuteur du devis à la mise en service. Zéro paperasse pour vous.
📞 Demandez votre étude gratuite et sans engagement — nos équipes reviennent vers vous sous 48 heures avec une première analyse personnalisée.
